雨水貯留・浸透槽の費用相場
雨水貯留槽の設置費用は、大きく「材料費」と「工事費」に分けられます。
「材料費」はその名の通り、貯留槽本体や遮水・透水シート、流入・流出管、基礎コンクリートや砕石などの材料にかかる費用です。一方「工事費」は、これらを施工するためにかかる人件費や法定福利費、諸経費などのことです。
材料費と工事費をすべて含め、雨水貯留槽の設置にかかる費用として見積もる必要があります。
雨水貯留・浸透槽の費用は、材料費と工賃(施工に関わる人件費等)を合算した「トータル」で把握しておくと、概算の比較がしやすくなります。 まずは、設置予定の容量(m³)に対して、m³あたりの単価(円/m³)を掛け合わせる方法で「材料費+工賃」の合計目安を算出します。
「材料費+工賃」の合計目安を算出方法
計算式:設置予定容量(m³) × 単価(円/m³) = 合計目安
見落としがちな「土工事費」と「残土処分費」の内訳
雨水貯留槽の見積もりを検討する際、本体価格や組み立て費用ばかりに目が向きがちですが、地下埋設型において総費用を大きく左右するのが「土工事費」と「残土処分費」です。地下に巨大な空間をつくるという構造上、製品代とは別に発生する工事コストを正しく把握しておく必要があります。
掘削土の処分にかかるコスト
地下に貯留槽を設置するためには、製品本体の体積だけでなく、安全に施工を行うための作業スペース(余掘り分)を含めた広範な掘削作業が必要です。そして、掘り起こした大量の土(残土)は、法令に基づき適切に処分・運搬しなければなりません。
この残土処分費や運搬費用は、土質(粘土質や岩盤、汚染土壌の有無など)や処分場までの距離、地域ごとの処分単価によって大きく変動し、見積もり全体の大きなウェイトを占めることがあります。予想外のコスト膨張を防ぐためにも、計画初期段階での正確な現地調査と土質確認が極めて重要となります。
施工規模(キャパシティ)による費用の決まり方
雨水貯留槽の施工費用は、主に以下の要因によって大きく変動します。
- 貯留槽の容量(製品代)
- 掘削の範囲と深さ
- 発生する残土の処分量
- 現地の搬入経路や地盤の状況
昨今の資材価格や人件費の変動により、実際の施工費用は非常に流動的となっております。
そのため、一律の価格目安を算出することは難しく、現場の状況や施工条件に合わせて案件ごとに個別で費用が決定されます。

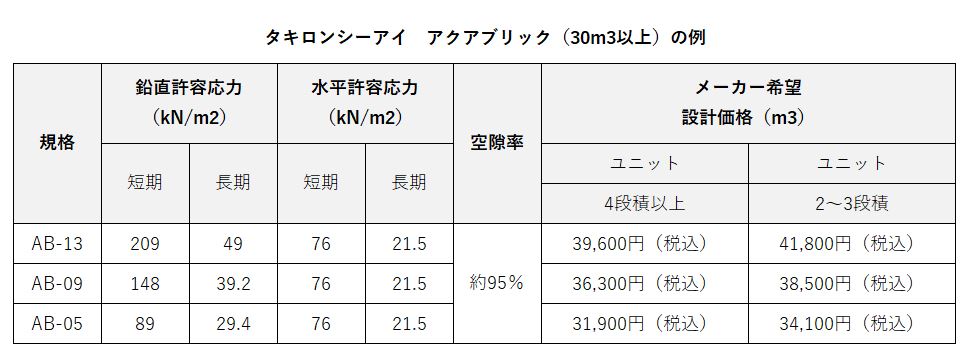

雨水貯留・浸透槽の価格例
ここでは、公式サイトで材料費の価格を公開しているメーカーの例を紹介します。
建設資材や環境資材の製造・販売を手掛けるタキロンシーアイ株式会社では、雨水貯留・浸透槽用貯留材「アクアブリック」の価格を以下のように案内しています。
なお、これらはユニット・平板・H駒を含む部材一式の価格であり、このほかの材料費(シート等)や工事費用は別途かかります。

※直方体形状での価格(トレンチや複雑な槽形状は除く)
参照元:タキロンシーアイ公式サイト「構成部材」ページをもとに作成 (https://www.takiron-ci.co.jp/product/product_03/aquabrick/contents01.php)
雨水貯留槽の設置費用を最小限に抑える3つの方法
雨水貯留槽の費用は、容量だけでなく現場条件や施工内容でも変動します。次の3点を押さえることで、無理なく総額を抑えやすくなります。
- 自治体の補助金制度の活用
- 現場に最適な工法の選定
- 主要メーカーへの一括比較・相談
自治体の「雨水貯留浸透施設設置補助金・助成金」の活用
雨水貯留槽の導入費用を抑える上で、最も確実かつ効果的な手段が自治体の補助金制度です。近年頻発する集中豪雨や都市型水害への対策(流域治水)として、多くの市区町村が助成金制度を導入しています。
補助金の相場と「着工前申請」の必須ルール
助成金額は自治体によって異なりますが、設置にかかる工事費や材料費の「2分の1〜3分の2(上限数十万円〜規模によっては数百万円)」程度を補助するケースが一般的です。個人宅向けから大規模な事業所・店舗向けまで幅広く対象となっている場合があります。
ここで最も注意すべきなのは、すべての補助金制度において「工事着工前の事前申請」が絶対ルールとなっている点です。工事を開始した後に申請を行っても補助金を受けることはできません。導入を決定する前の設計段階で、必ず設置場所を管轄する自治体窓口(下水道局や環境保全課など)へ対象要件や手続フローを確認することが重要です。
導入後に発生する「維持管理費(ランニングコスト)」の目安
雨水貯留槽の導入にあたっては、イニシャルコスト(設置費用)だけでなく、設置後に発生するランニングコスト(維持管理費用)をあらかじめ想定しておくことが、失敗のない予算計画につながります。
定期清掃とメンテナンスにかかる費用
プラスチック製の地下貯留槽本体は耐久性に優れており、それ自体は基本的にメンテナンスフリーに近い構造となっています。しかし、長期間にわたって100%の機能を維持するためには、泥や落ち葉などの流入を防ぐ「流入マス・フィルターの定期清掃」が不可欠です。
施設管理者や自社スタッフで月1回程度のフィルター清掃や目視点検を行う場合、日常的なランニングコストはほぼゼロに抑えられます。一方で、大容量の大規模施設や定期的な高圧洗浄、自走式カメラによる内部点検などを専門業者へ外部委託する場合は、年1回〜数年に1回程度の点検清掃費用が発生します。運用体制に合わせた清掃計画を立てておくことが推奨されます。
まとめ
雨水貯留・浸透槽の導入費用は、単純な製品価格(材料費)だけでなく、土工事費や残土処分費、施工費を含めたトータルコストで把握することが極めて重要です。また、自治体の補助金制度を活用する際は、工事着工前の申請手続きが必須となる点に注意しましょう。
現地条件に合わせた最適なプランの検討を
費用は設置規模や地盤状況、搬入経路によって大きく変動します。無駄なコストを抑え、確実な防排・治水効果を得るためには、初期の段階で信頼できる専門メーカーや施工会社に見積もり・現地調査を依頼し、自社の敷地条件に最適な工法と製品を比較検討することが成功への一番の近道です。
